จากภาพร่างสู่เวที: เส้นทางการออกแบบแท่งไฟแบบกำหนดเอง (คู่มือไทม์ไลน์)

คู่มือโรงงานแบบทีละขั้นตอน ตั้งแต่การออกแบบ 3 มิติ การสร้างต้นแบบ และการหลีกเลี่ยงความล่าช้าในการผลิต

พูดตามตรง ไม่มีใครอยากได้แท่งไฟทรงกลมธรรมดาๆ อีกต่อไปแล้ว

ถ้าคุณลองดูศิลปินที่กำลังทัวร์คอนเสิร์ตระดับท็อปในตอนนี้—ตั้งแต่ยักษ์ใหญ่แห่งวงการ K-Pop ไปจนถึงซูเปอร์สตาร์ระดับโลก—สินค้าของพวกเขามีเอกลักษณ์เฉพาะตัว รูปทรงอาจเป็นค้อน หัวใจ ดาวเคราะห์ หรือมาสคอตของพวกเขา

ในฐานะผู้จัดงาน คุณอาจมีไอเดียเจ๋งๆ อยู่ในหัว แต่คุณก็กังวลเช่นกัน คุณคิดว่า “มันจะดูราคาถูกไหม?” “ดีไซน์ของฉันจะถูกขโมยหรือเปล่า?” หรือ “มันจะเสร็จทันเวลาสำหรับการแสดงครั้งแรกหรือไม่?”

เราสร้างสิ่งเหล่านี้ทุกวัน มันไม่ใช่เวทมนตร์ แต่มันคือวิศวกรรม และวันนี้ ผมจะพาคุณไปดูขั้นตอนอย่างละเอียดว่าเราเปลี่ยนภาพร่างคร่าวๆ ให้กลายเป็นผลิตภัณฑ์สำเร็จรูปได้อย่างไรในเวลาประมาณ 50-60 วัน

ขั้นตอนที่ 1: เริ่มต้นด้วยสิ่งที่ “น่าเบื่อ” (โครงสร้างภายใน)

ลูกค้าส่วนใหญ่ส่งภาพวาดศิลปะที่สวยงามมาให้เรา นั่นเยี่ยมมาก แต่ในฐานะผู้ผลิต คำถามแรกของผมไม่ใช่ “มันสวยไหม?” แต่เป็น “โครงสร้างนี้ได้รับการปรับให้เหมาะสมสำหรับการประกอบอย่างมีประสิทธิภาพหรือไม่?”

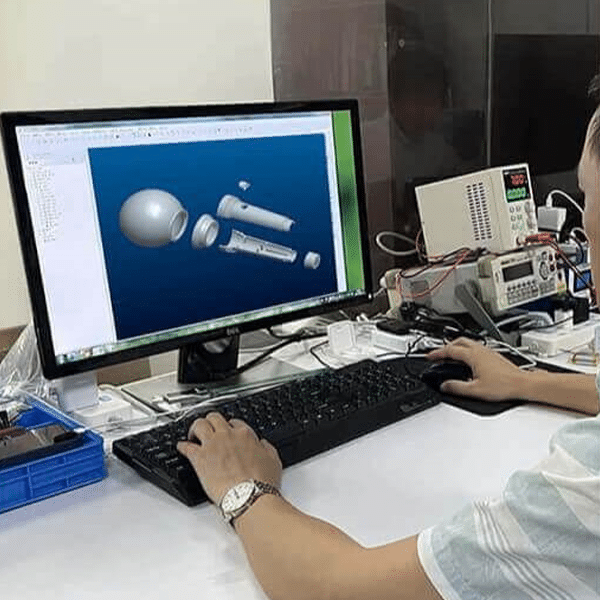

ก่อนที่เราจะกังวลเกี่ยวกับภายนอก วิศวกรของเราจะมุ่งเน้นไปที่ภายใน:

การรวมช่องใส่แบตเตอรี่: เราต้องติดตั้งช่องใส่แบตเตอรี่มาตรฐานลงในรูปทรงที่คุณกำหนดเอง หากโครงสร้างได้รับการออกแบบไม่ดี การประกอบจะใช้เวลานานเกินไป ซึ่งจะเพิ่มต้นทุนต่อหน่วยของคุณ เราปรับปรุงซี่โครงภายในและเสาเกลียวเพื่อให้มั่นใจได้ว่าการประกอบในสายการผลิตจะรวดเร็วและปลอดภัย

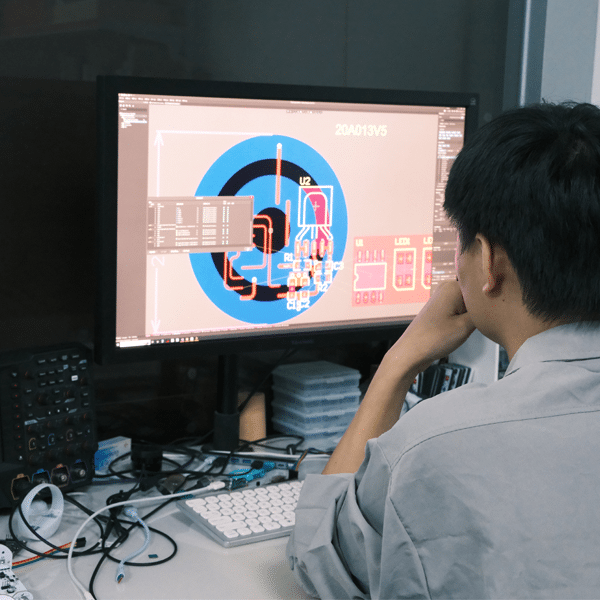

การจัดวาง PCB: เราต้องติดตั้งชิป DMX และ LED ลงในรูปทรงของคุณโดยไม่ทำให้เกิดจุดเงา

การปรับสมดุลน้ำหนัก: หากส่วนบนหนักเกินไป (เช่น รูปทรงดาวขนาดใหญ่) ไม้เท้าจะถือไม่สะดวกสำหรับการแสดงคอนเสิร์ต 3 ชั่วโมง เราปรับน้ำหนักด้ามจับเพื่อให้สมดุล

🔒 ทรัพย์สินทางปัญญาของคุณปลอดภัยกับเรา: เรารู้ว่าการออกแบบของคุณคือทรัพย์สินของคุณ ก่อนที่คุณจะส่งแบบร่างมาให้เรา เรายินดีที่จะลงนามในข้อตกลงรักษาความลับ (NDA) มาตรฐาน แม่พิมพ์สั่งทำของคุณจะไม่ถูกนำไปแสดงให้ลูกค้ารายอื่นเห็นหรือขายในตลาดทั่วไป

ระยะเวลาดำเนินการ: 5-7 วัน สำหรับการสร้างภาพ 3 มิติ

แผงวงจรพิมพ์ (PCB) ของแท่งไฟ

ขั้นตอนที่ 2: การสร้างต้นแบบ (การตรวจสอบโครงสร้างและการประกอบ)

เมื่อเขียนแบบ 3 มิติเสร็จแล้ว อย่าเพิ่งเปิดแม่พิมพ์

เราใช้การพิมพ์ 3 มิติแบบ SLA เพื่อสร้างตัวอย่างเรซินจริง มันจะไม่มีไฟส่องสว่าง แต่เป็นวิธีเดียวที่จะตรวจสอบโครงสร้างภายในได้

จากแบบร่างสู่เวที: เส้นทางการออกแบบแท่งไฟแบบกำหนดเอง (คู่มือไทม์ไลน์)

ทำไมขั้นตอนนี้จึงสำคัญ? แม้แต่แบบร่าง 3 มิติที่ดีที่สุดก็อาจมีข้อผิดพลาดที่ซ่อนอยู่ เช่น การทับซ้อนของโครงสร้างหรือปัญหาความหนาของผนัง เราเคยมีลูกค้าที่ข้ามขั้นตอนนี้ไปเพื่อประหยัดเงิน 150 ดอลลาร์ พวกเขาไปตัดแม่พิมพ์เหล็กโดยตรง ผลลัพธ์คือ? ข้อผิดพลาดในแบบร่างทำให้ส่วนประกอบแบตเตอรี่ขัดแย้งกับเสาเกลียวภายในด้ามจับ แม้ว่าแม่พิมพ์จะไม่จำเป็นต้องทิ้ง แต่ก็ต้องมีการแก้ไขและขัดเงาใหม่ที่มีค่าใช้จ่ายสูง ทำให้เกิดความล่าช้า 10 วัน และพวกเขาเกือบพลาดวันแสดงคอนเสิร์ตครั้งแรก

อย่าเป็นลูกค้าแบบนั้น การสร้างต้นแบบเป็นราคาเล็กน้อยที่ต้องจ่ายเพื่อรับประกันกำหนดเวลาของคุณ

ระยะเวลาดำเนินการ: 5-7 วัน

วิศวกรผู้ผลิตแท่งไฟ
แท่งไฟ

ขั้นตอนที่ 3: “จุดที่ไม่สามารถย้อนกลับได้” (การเปิดแม่พิมพ์)

จากภาพร่างสู่ขั้นตอนการผลิต: เส้นทางการออกแบบแท่งไฟแบบกำหนดเอง (คู่มือไทม์ไลน์)
ภายในโรงงานผลิตแม่พิมพ์เฉพาะทางของเรา: วิศวกรของเรากำลังแกะสลักแม่พิมพ์เหล็กที่มีความแม่นยำสูง เพื่อให้มั่นใจได้ว่าทุกรายละเอียดของการออกแบบของคุณจะถูกถ่ายทอดออกมาอย่างสมบูรณ์แบบ

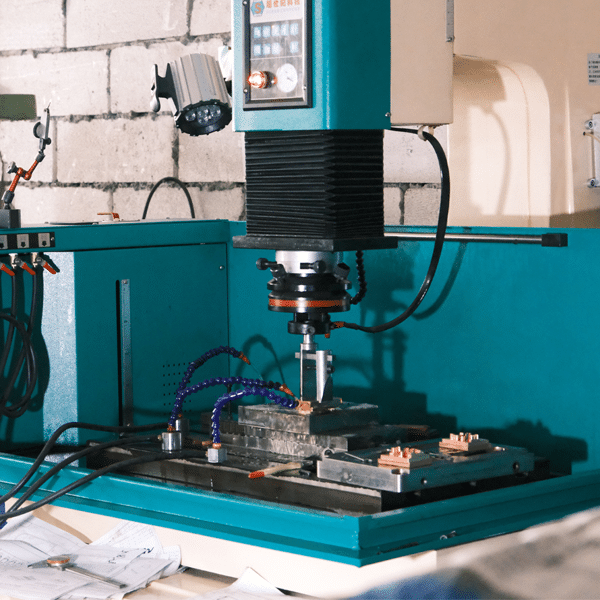

นี่คือจุดที่ทุกอย่างเริ่มต้นขึ้น เมื่อคุณอนุมัติต้นแบบแล้ว เราจะทำการตัดแม่พิมพ์เหล็ก (การทำแม่พิมพ์) นี่คือส่วนที่ใช้เวลานานที่สุดของกระบวนการ
ในระหว่างขั้นตอนนี้ คุณต้องตัดสินใจเกี่ยวกับกระบวนการพิมพ์โลโก้ของคุณด้วย ในฐานะโรงงาน เราสนับสนุนตัวเลือกงานฝีมือทุกรูปแบบ:
ตัวเลือกโลโก้และการสร้างแบรนด์ (ดูรูปภาพด้านล่าง):
มาตรฐาน (การพิมพ์สกรีน): ตัวเลือกที่คุ้มค่าที่สุด เราพิมพ์โลโก้ของคุณลงบนด้ามจับโดยตรงในทุกสี
โครงสร้างพรีเมียม (การแกะสลัก): เพื่อความรู้สึกพิเศษสุด เราสามารถแกะสลักโลโก้ของคุณลงบนด้ามจับแม่พิมพ์เหล็กโดยตรง เพื่อให้ได้พื้นผิวที่นูนขึ้นอย่างถาวร
อยากรู้เกี่ยวกับค่าใช้จ่าย? แม่พิมพ์ส่วนตัวคือการลงทุน หากคุณสงสัยเกี่ยวกับงบประมาณและปริมาณสั่งซื้อขั้นต่ำ (MOQ) ที่จำเป็นสำหรับขั้นตอนนี้ โปรดดูรายละเอียดเพิ่มเติมได้ที่นี่: ต้นทุนและปริมาณสั่งซื้อขั้นต่ำสำหรับการผลิตแท่งไฟแบบกำหนดเอง
ระยะเวลา: 35-45 วัน (เหล็กไม่โกหก มันต้องใช้เวลา)
แม่พิมพ์แท่งไฟ
แท่งไฟ
แท่งไฟพร้อมโลโก้
แท่งไฟ LED

ขั้นตอนที่ 4: การผลิตจำนวนมากและการประกอบ

จากแบบร่างสู่เวทีการผลิต: เส้นทางการออกแบบและผลิตแท่งไฟแบบกำหนดเอง (คู่มือไทม์ไลน์)

พร้อมสำหรับเวทีโลก: เครื่องฉีดขึ้นรูปพลาสติก FANUC ของเราช่วยให้มั่นใจได้ถึงคุณภาพที่สม่ำเสมอและการผลิตที่รวดเร็วสำหรับคำสั่งซื้อมากกว่า 50,000 ชิ้น

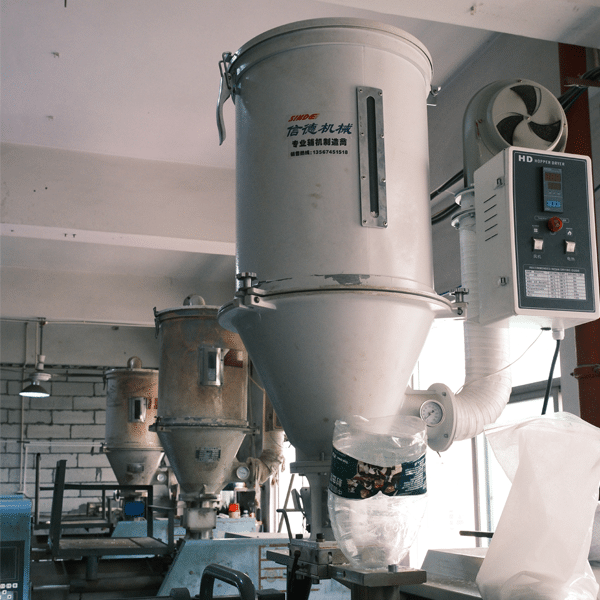

เมื่อแม่พิมพ์พร้อมแล้ว เราก็เริ่มการผลิต เปลือกพลาสติกจะถูกฉีดขึ้นรูป แผงวงจรพิมพ์ (PCB) จะถูกบัดกรี และสายการประกอบจะดำเนินไปอย่างรวดเร็ว

ในขั้นตอนนี้ เรายังทำการทดสอบความทนทานด้วย เราเปิดแท่งไฟทุกแท่งและปล่อยให้ทำงานเป็นเวลาหลายชั่วโมงเพื่อให้แน่ใจว่าแบตเตอรี่ไม่ร้อนเกินไปและไฟ LED ไม่กระพริบ เราไม่จัดส่งสินค้าที่ “เสียตั้งแต่แรกรับ”

ระยะเวลา: 15-20 วัน (ขึ้นอยู่กับปริมาณ)

การผลิตแท่งไฟจำนวนมาก
การผลิตแท่งไฟจำนวนมาก

ดังนั้น คุณควรเริ่มเมื่อไหร่?

ถ้าคำนวณดูแล้ว กระบวนการทั้งหมดใช้เวลาประมาณ 45 ถึง 50 วัน นับจากวันที่คุณตอบตกลง จนถึงวันที่เราจัดส่ง

คำแนะนำของผม: ถ้าทัวร์ของคุณเริ่มในเดือนมิถุนายน อย่าส่งอีเมลหาเราในเดือนพฤษภาคม ติดต่อเราในเดือนมีนาคมดีกว่า

เพื่อให้เรามีเวลาเหลือเฟือในการปรับปรุงการออกแบบ ปรับแต่งต้นแบบ และตรวจสอบให้แน่ใจว่าสินค้าของคุณมาถึงก่อนที่แฟนคนแรกจะเดินเข้ามา

พร้อมที่จะสร้างสิ่งที่เป็นเอกลักษณ์แล้วหรือยัง?

คุณไม่จำเป็นต้องมีไฟล์ CAD คุณแค่ต้องการไอเดีย ถ้าคุณมีแผนโครงการ (MOQ 2000+) ส่งภาพร่างของคุณมาให้เราวันนี้ วิศวกรของเราพร้อมที่จะตรวจสอบโครงสร้างของคุณแล้ว
